à rénover

ABC-Climont souhaite se construire selon le concept de l’architecture organique et le trébuchet de la réalité financière.

Dès le départ, le développement du programme et son contenu sont au cœur du projet. Avant de pouvoir utiliser les bâtiments, le programme d’ABC-Climont est proposé dans les lieux autour de l’ancienne colonie : le Temple du Climont, le Promontoire et d’autres gîtes du Climont qui accueilleront les participants.

2022

  • élaboration du préprogramme sous la direction de l’architecte François LIERMANN, Assistant Maître d’Ouvrage ;
  • chantiers participatifs étudiants d’été de débroussaillages et de rangements dans les locaux ;
  • concours et choix de l’équipe de maîtrise d’œuvre constituée de l’agence d’architecture AJEANCE et des bureaux d’études ACT’BOIS, DYNAMIX, TERRANERGIE et ATELIER E+M ;
  • réalisation des études de diagnostic des existants, adaptation du programme au diagnostic et à l’évolution des orientations du projet ABC, et élaboration de l’Esquisse comprenant les ébauches de plans et de chiffrages ;
  • création de l’équipe habitat partagé, accueil des candidats pour l’habitat partagé dans des gîtes à proximité, co-construction du projet habitat partagé par l’équipe et les premiers candidats ;
  • appel aux dons.

2023

  • acquisition de l’ancienne colonie de vacances et du terrain la jouxtant au nord ;
  • conception et formatage des documents du projet de rénovation-construction ;
  • recherche d’un partenaire pour rénover et gérer les « habitats partagés » ;
  • recherches de subventions et d’aides publiques ;
  • recherches de fonds auprès de mécènes, de financement participatif, appel aux dons ;
  • chantiers participatifs étudiants d’été et d’autres bénévoles ;
  • recherche et mise en place du bénévolat.

2024

  • poursuite recherches de partenaires, de fonds auprès de mécènes, de financement participatif, appel aux dons ;
  • discussions et ajustements concernant le projet des « habitats partagés » avec deux partenaires potentiels ;
  • chantiers participatifs étudiants d’été et d’autres bénévoles ;
  • développement du bénévolat ;

2025

  • compte tenu des programmations riches et suivies des 4 années écoulées et des perspectives de financement, ajustement du projet de rénovation ;
  • révision par la maîtrise d’œuvre des plans et chiffrages selon les nouvelles instructions du Comité Directeur ;
  • création d’une équipe de levée de fonds ;
  • chantier participatif d’été de bénévoles.

2026

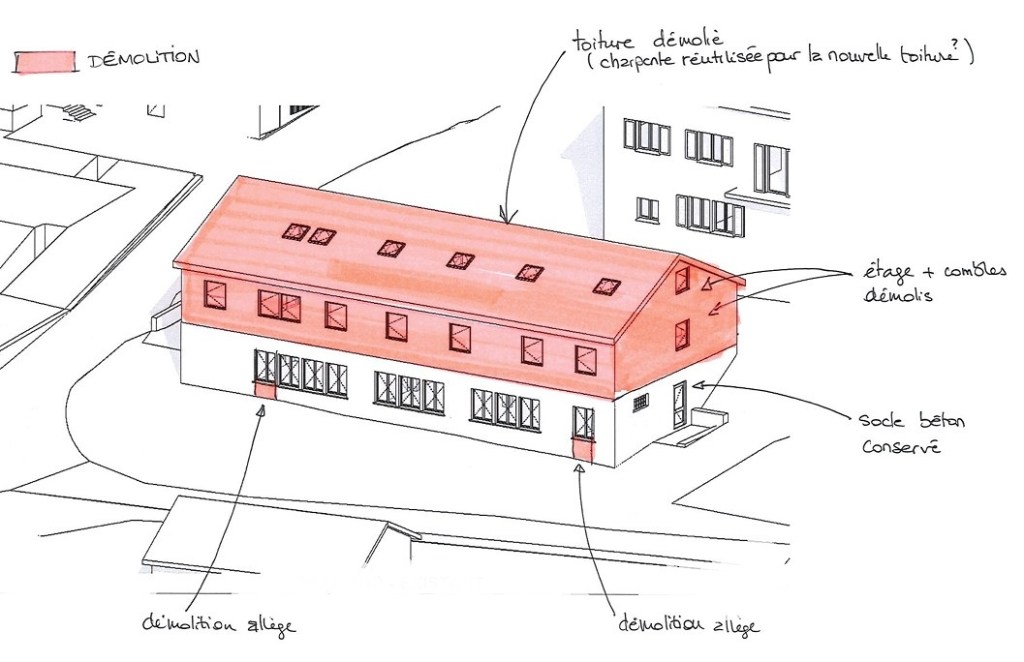

  • décision de ne pas donner suite au projet d’habitat partagé dans le bâtiment 2 et de démolir le bâtiment 3; le projet de rénovation se concentre dans un premier temps sur la rénovation du bâtiment 1 avec l’utilisation du bâtiment 2 comme lieu tampon et la construction du microstation d’épuration
  • préparation et dépôt du dossier de permis de démolition du bâtiment 3 ;
  • préparation et dépôt du dossier de permis de construire pour le bâtiment 2 ;
  • préparation des dossiers de consultation des entreprises, suivie du lancement des consultations ;
  • poursuite recherches de fonds auprès de mécènes, de financement participatif, appel aux dons ;
  • finalisation et suivi des dossiers d’aides et de subventions auprès des collectivités françaises et européennes ;
  • chantier participatif étudiants d’été et d’autres bénévoles ;
  • premières plantations d’arbres fruitiers sur la partie ouest de la parcelle 30 et plantation de haies en limite sud-ouest du site.

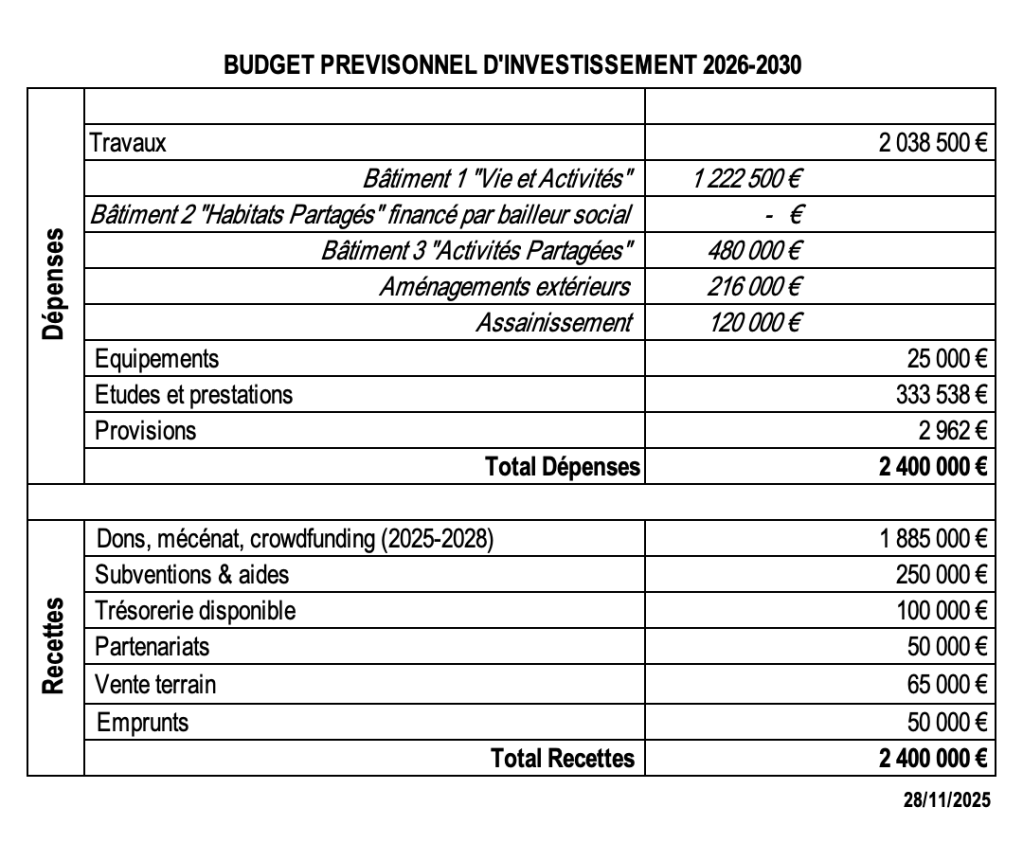

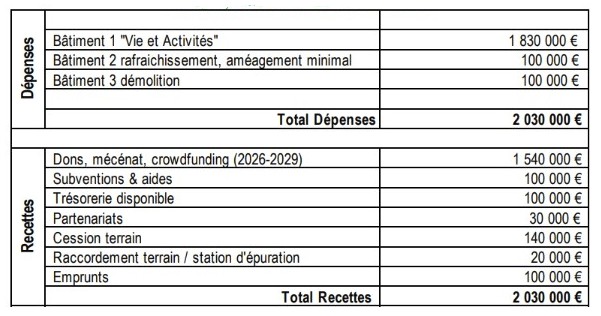

Budget prévisionnel

2027

  • premier semestre, démolition du bâtiment 3
  • préparation et dépôt du dossier de permis de construire pour le bâtiment principal ;
  • préparation des dossiers de consultation des entreprises, suivie du lancement des consultations pour le bâtiment principal ;
  • démarrage des travaux du bâtiment 2 ;
  • deuxième semestre réalisation de la microstation d’épuration ;
  • ouverture du bâtiment 2 ;
  • poursuite recherches de fonds auprès de mécènes, de financement participatif, appel aux dons ;
  • chantier participatif étudiants d’été et d’autres bénévoles ;

2028

  • démarrage des travaux dans le bâtiment principal et des aménagements extérieurs ;
  • poursuite recherches de fonds auprès de mécènes, de financement participatif, appel aux dons ;
  • chantier participatif étudiants d’été et d’autres bénévoles ;

2029

  • poursuite et fin des travaux du bâtiment principal ;
  • à partir du 2ème semestre, ouverture du bâtiment principal et démarrage de l’ensemble des activités sur le site, y compris celle du jardin partagé ;
  • poursuite recherches de fonds auprès de mécènes, de financement participatif, appel aux dons pour les derniers aménagements du site ;
  • chantier participatif étudiants d’été et d’autres bénévoles ;
